甘特图表
规划和安排团队项目
想想同时抛接12个球是多么具有挑战性。你必须盯着它们,知道什么时候抓住每一个。如果你错过了一个,这可能会毁掉你的整个表演。
项目管理类似于此。要成功完成项目,您必须控制大量活动,并确保按计划完成。如果您错过了截止日期或完成任务,则可能会对其余项目进行敲击影响。它可以随后交付,并且成本更多。这就是为什么能够看到需要完成的一切,并且在每次活动都需要完成时,能够看到所需的一切,这是有用的。
点击在这里观看这段视频的文字记录。
甘特图直观地传达了这一信息。他们列出了项目中涉及的所有任务,以及它们的顺序,并根据时间表显示出来。这将为您提供项目及其相关任务的快速概览,以及何时需要完成这些任务。
在本文中,我们将了解它们为什么如此有用,我们将了解如何使用它们来组织项目并让您的团队了解进展情况。
工具的起源
在19世纪末,波兰工程师Karol Adamiecki开发了一个可视化的工作流程图,他称之为“和声图”。
1910年左右,管理顾问兼工程师亨利·甘特(Henry Gantt)将亚达米基的理念带入了下一个阶段。他的图表被设计用来帮助制造主管查看他们的工作是否按时、提前或落后于计划,它形成了我们今天使用的工具的基础。
为什么使用甘特图表?
在设置甘特图时,需要考虑项目中涉及的所有任务。作为此过程的一部分,您将确定谁将负责每个任务,每个任务将花费多长时间,以及您的团队可能会遇到什么问题。
这种详细的思考可以帮助您确保时间表是可行的,为每个任务分配了正确的人员,并且在开始之前您有针对潜在问题的变通办法。
他们还帮助您锻炼项目的实际方面,例如将要提供的最短时间,并且在其他人可以启动之前需要完成的任务。此外,您可以使用它们来识别关键路径 - 如果整个项目正在按时交付,则必须按时单独完成的任务序列。
最后,您可以使用它们来让您的团队和您的赞助商了解进展情况。简单地更新图表来显示计划变更及其影响,或者使用它来传达关键任务已经完成。
创建甘特图

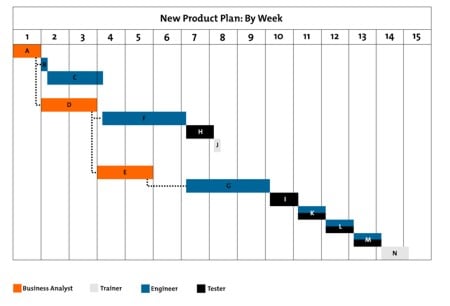

您可以在下面看到图1中的示例:
要为您的项目创建一个,请遵循以下步骤,使用我们的示例作为指导。
第1步:确定基本任务
甘特图表没有提供有用的信息,除非它们包括项目所需的所有活动或项目阶段完成。
所以,要开始,列出所有这些活动。用一个工作崩溃结构如果您需要建立任务是什么。然后,对于每个任务,请注意其最早的开始日期及其估计时间。
例子
您的组织赢得了创建一个新的“软件即服务”产品的投标,您负责这个项目。
您决定使用甘特图来组织所有必要的任务,并计算交付可能的总体时间尺度。
首先列出必须进行的所有活动,然后估算完成每个任务所需的时间。你的列表如下:
任务 | 长度 |
---|---|
A.高水平分析 | 1周 |
B.服务器托管选择 | 1天 |
C.服务器配置 | 2周 |
D.核心模块的详细分析 | 2周 |
E.支持模块的详细分析 | 2周 |
F.核心模块开发 | 3周 |
G.开发支持模块 | 3周 |
H.核心模块质量保证 | 1周 |
一、配套模块的质量保证 | 1周 |
J.初始客户内部培训 | 1天 |
会计报告的开发和质量保证 | 1周 |
管理报告的开发和质量保证 | 1周 |
管理信息系统的开发 | 1周 |
N.客户内部用户培训 | 1周 |
步骤2:确定任务关系
图表显示了项目中任务之间的关系。在开始下一个任务之前,需要完成一些任务,其他任务在前面的结束之前无法结束。例如,如果您正在创建宣传册,则需要在将其发送到打印之前完成设计。
这些依赖活动被称为“顺序或“线性”任务。
其他任务会是"平行——也就是说,它们可以和其他任务同时完成。
您无需按顺序执行这些,但您有时可能先完成其他任务。因此,例如,您的宣传册的设计可以在编辑文本之前开始(虽然您将无法完成设计,直到文本完美。)
确定哪些项目任务是并行的,哪些是连续的。当任务依赖于他人时,记下他们之间的关系。这会让你对如何组织你的项目有更深的理解,当你开始在图表上安排活动时也会有所帮助。
注意:
在甘特图中,顺序任务之间主要存在三种关系:
- 完成开始(FS)- FS任务在先前(和相关)任务完成之前无法启动。不过,他们可以晚一点开始。
- 开始开始(SS)—SS任务在启动前不能启动。不过,他们可以晚一点开始。
- 完成到完成(FF)—FF任务不能在前一个任务结束之前结束。然而,它们可以稍后结束。
第四个类型,开始完成(SF),非常罕见。
技巧1:
任务可以同时是顺序的和并行的——例如,两个任务(B和D)可能依赖于另一个任务(A),并且可能在同一时间完成。任务B是顺序的,因为它从A开始,相对于D是并行的。
提示2:
为了减少交付时间,你需要尽可能多地并行工作。你还需要保留范围项目越小越好。
例子
任务 | 长度 | 类型* | 依赖于…… |
---|---|---|---|
A.高水平分析 | 1周 | 年代 | |
B.服务器托管选择 | 1天 | 年代 | 一个 |
C.服务器配置 | 2周 | 年代 | B |
D.核心模块的详细分析 | 2周 | s,p到b,c | 一个 |
E.支持模块的详细分析 | 2周 | s,p到f | D |
F.核心模块开发 | 3周 | s,p到e | D |
G.开发支持模块 | 3周 | S P到H J | E |
H.核心模块质量保证 | 1周 | s,p到g | F |
一、配套模块的质量保证 | 1周 | 年代 | G |
J.初始客户内部培训 | 1天 | s,p到g | C,H. |
会计报告的开发和质量保证 | 1周 | 年代 | E |
管理报告的开发和质量保证 | 1周 | 年代 | E |
M.管理信息系统的发展 | 1周 | 年代 | l |
N.客户内部用户培训 | 1周 | 年代 | 我,j,k,m |
P:平行,S:顺序
第3步:将活动输入软件或模板
您可以手动绘制图表或使用专业软件,例如Gantto,Matchware,或微软项目。这些工具中的一些是基于云的,这意味着您和您的团队可以从任何位置同时访问该文档。(当您在项目上讨论,优化和报告项目时,这有助于很多。)
已经创建了几个甘特模板Microsoft Excel,您还可以在线查找免费的模板,快速搜索。
第四步:记录进度
随着项目的进展,它将不断发展。例如,在我们的场景中,如果核心模块的质量保证发现了一个问题,那么您可能需要延迟培训,并停止管理信息系统的开发,直到问题得到解决。
一旦发生变化,就立即更新图表以反映变化。这将帮助你保持你的计划,你的团队和你的赞助商的更新。
关键点
甘特图对于计划和安排项目非常有用。它们帮助你评估一个项目应该花费多长时间,确定所需的资源,并计划完成任务的顺序。它们还有助于管理任务之间的依赖关系。
一旦项目开始,甘特图对于监控项目进展也很有用。你可以立即看到在某个日期应该完成什么,如果项目落后于计划,你可以采取行动让它回到正轨。
